В ВКО до 2030 года реализуют свыше 100 проектов в сфере тепло- и электроснабжения
В областном акимате рассмотрели вопросы модернизации энергетического и коммунального сектора Восточно-Казахстанской области. Аким ВКО Нурымбет Сактаганов обозначил ключевые приоритеты и дал конкретные поручения, направленные на повышение надежности теплоснабжения и электроснабжения, прежде всего в областном центре и приграничных районах, сообщает корреспондент Altainews.kz.
До 2030 года в регионе реализуют 104 проекта в сфере теплоснабжения и электроснабжения на общую сумму 1,6 трлн тенге. Из них 82 проекта на 1,2 трлн тенге приходятся на теплоснабжение и 25 проектов на 410,8 млрд тенге - на электроснабжение. Основная цель - снизить высокий уровень износа инженерных сетей, ликвидировать дефицит тепловой мощности в Усть-Каменогорске и обеспечить стабильную работу энергосистемы на фоне роста потребления.
Сегодня протяженность сетей теплоснабжения в ВКО составляет 1018 км, при этом уровень их износа превышает 50%. До 2030 года после реконструкции и строительства 237,5 км тепловых сетей, износ будет снижен до 39%. Параллельно ведется работа по устранению дефицита тепловой мощности в областном центре, который в настоящее время составляет 278,7 Гкал/ч. Для его ликвидации запланирована реализация четырех крупных проектов с суммарным вводом 360 Гкал/ч, включая строительство нового котлоагрегата на Усть-Каменогорской ТЭЦ, расширение котельной №2 АО «Шығыс Жылу», развитие Согринской ТЭЦ и строительство тепловых сетей для переброса свободной мощности.
Управлению энергетики и жилищно-коммунального хозяйства поручено обеспечить безусловную реализацию планов модернизации на 2026–2030 годы, а также взять на постоянный контроль ключевые инфраструктурные проекты.

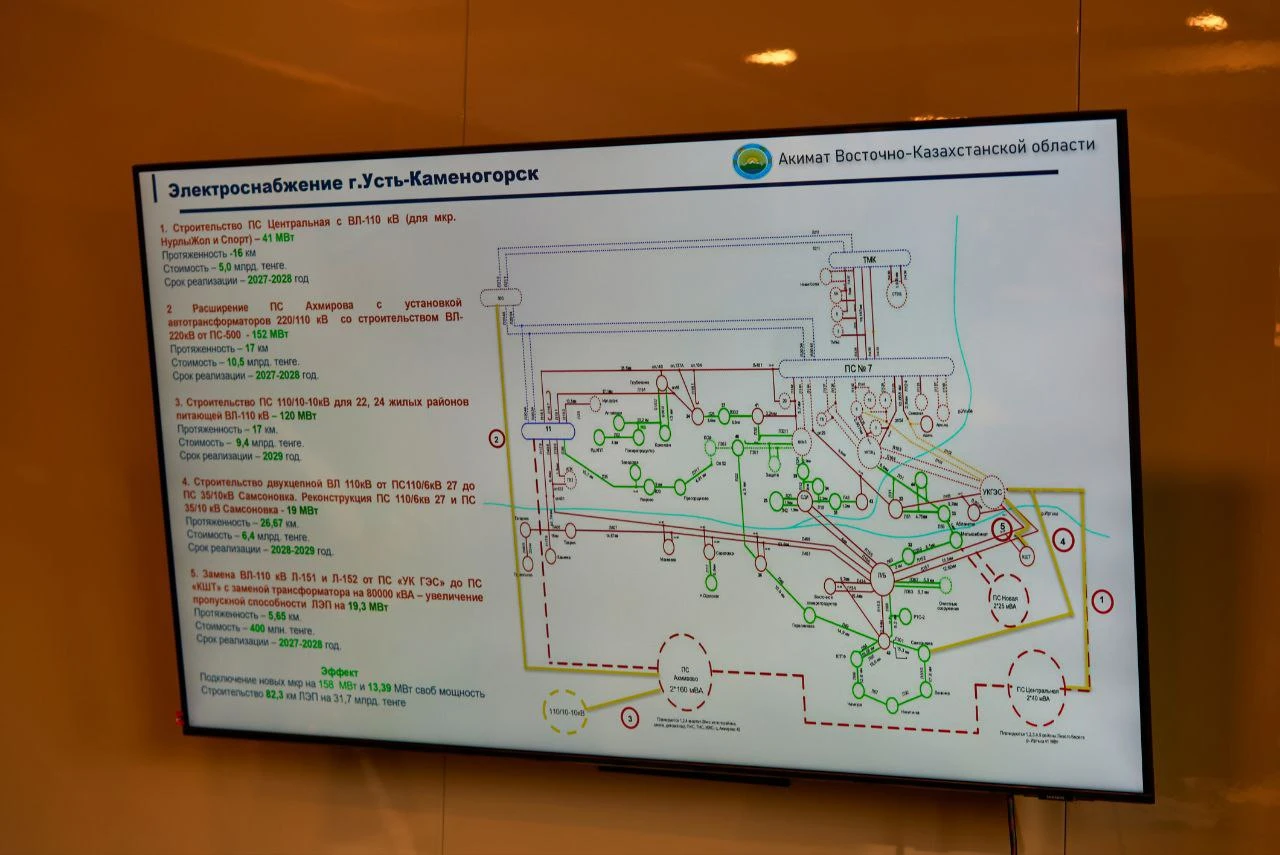

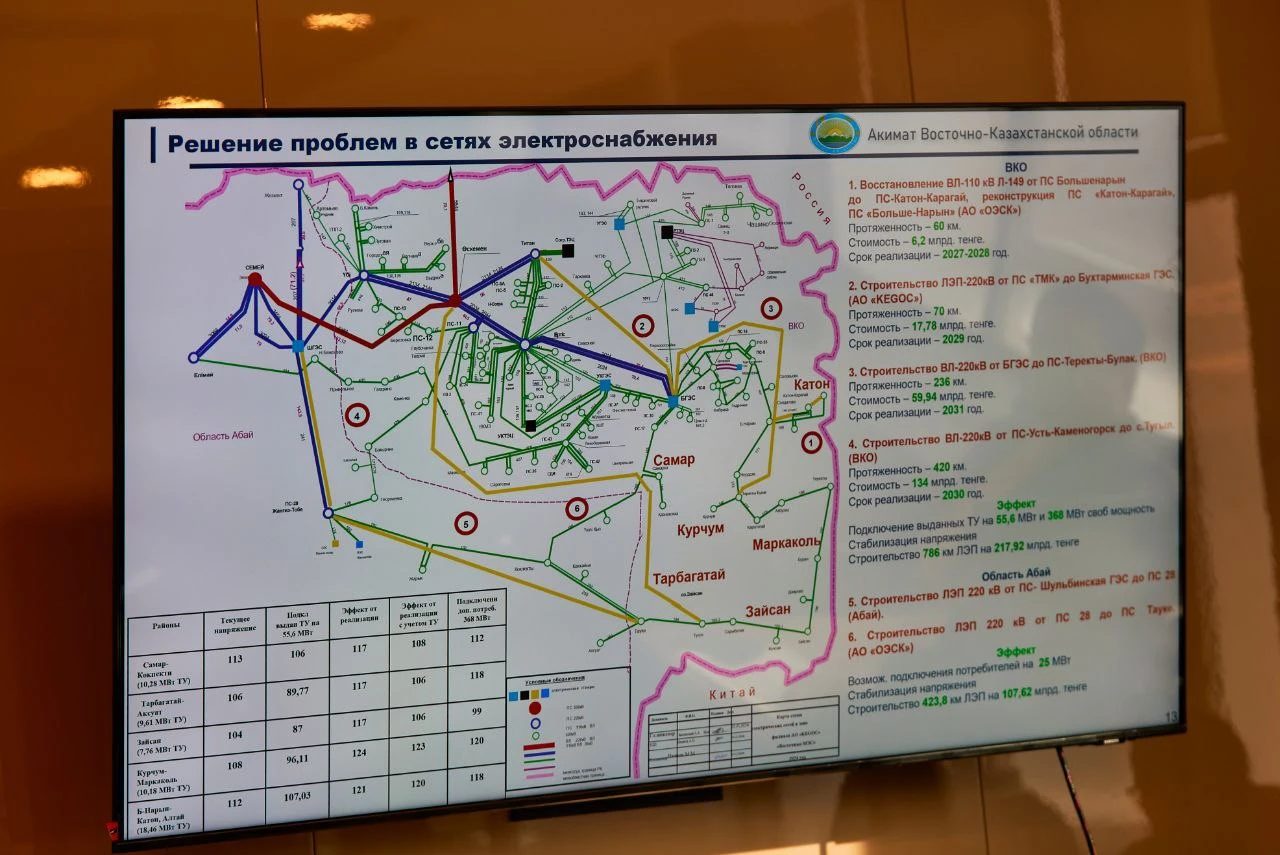

Отдельное внимание на совещании было уделено электроснабжению. В области функционируют восемь энергопроизводящих организаций с установленной мощностью почти 1 586 МВт. При этом износ электрических сетей достигает 84%, а их общая протяженность превышает 21 тыс. км. В зимний период фиксируется дефицит электрической энергии, а в ряде районов - падение напряжения в часы пиковых нагрузок. Для решения этих проблем до 2030 года будет реализовано 20 проектов на сумму 379 млрд тенге, предусматривающих ввод 670 МВт новых мощностей и строительство 786 км линий электропередачи.
Отдельный блок поручений адресован акимату Усть-Каменогорска.
В контексте надежности электроснабжения областного центра, глава региона поручил принять дополнительные меры по предотвращению отключений в микрорайонах 20, 23 и 28, по которым в социальных сетях фиксируется наибольшее количество обращений жителей. Аналогичное внимание поручено уделить дачным массивам, где изношенность сетей приводит к частым аварийным отключениям. Необходимо определить перечень наиболее проблемных территорий и рассмотреть возможность разработки проектно-сметной документации для их поэтапной реконструкции.
Отдельно был сделан акцент на системности работы. Аким области поручил обеспечить разработку трехлетних планов по строительству и ремонту автомобильных дорог и благоустройству города с обязательным согласованием с тепло- и электроснабжающими организациями. Такой подход позволит сначала выполнять замену инженерных сетей, а уже затем переходить к дорожным и благоустроительным работам, избегая повторного вскрытия покрытия и неэффективного расходования бюджетных средств.
Модернизация энергетической и коммунальной инфраструктуры - это не разовая кампания, а долгосрочная работа, напрямую влияющая на качество жизни людей, инвестиционную привлекательность региона и устойчивое развитие Восточного Казахстана. Все обозначенные поручения взяты на контроль, их исполнение будет регулярно рассматриваться на уровне области.
